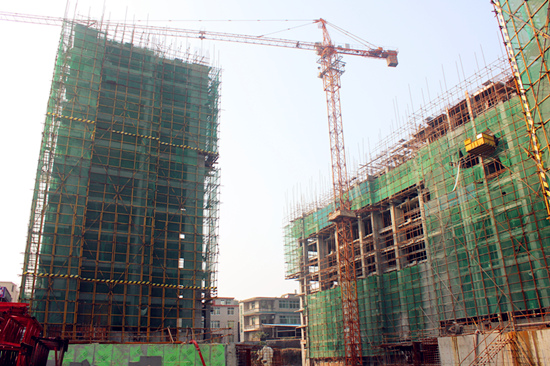

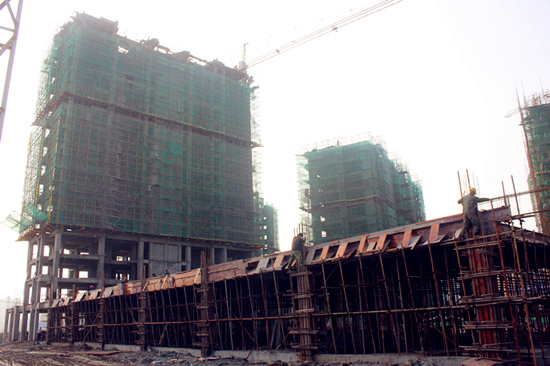

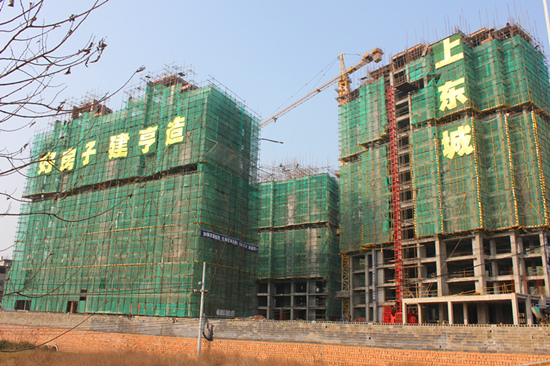

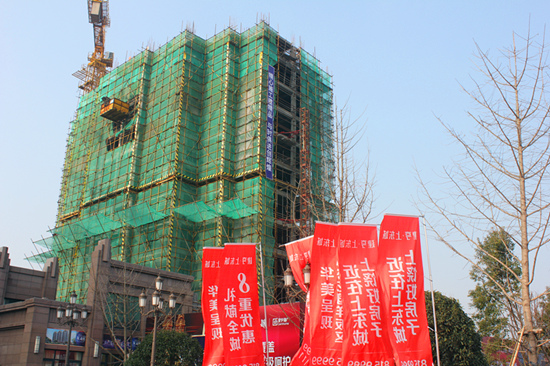

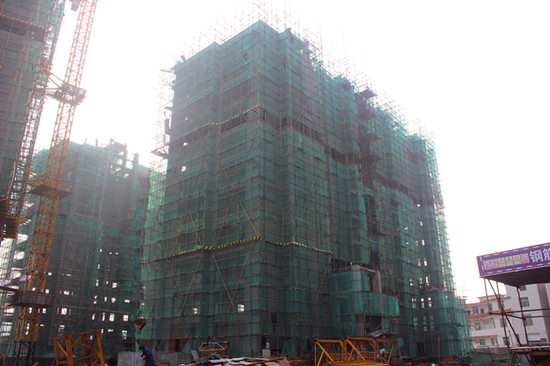

2015年的最后一天,我們來到了上饒城東的熱銷品質大盤——建亨·上東城一探項目的最新工程進展,建亨上東城一期項目已于12月22日盛大開盤,短短3小時便創下了1.5億的成交額記錄。好房子,建亨造,下面我們就為大家詳細的介紹一下建亨·上東城各棟樓的具體工程進度。
1#樓(11層):
2015年7月10日開工——2015年7月19日基礎完成——2015年8月29日四層結構完成——2015年11月23日主體結構封頂——2016年7月10日竣工驗收(計劃)
2#樓(11層):
2015年7月18日開工——2015年9月28日地下室頂板完成——2015年10月25日四層結構完成——2015年12月15日主體結構封頂——2016年7月18日竣工驗收(計劃)
3#樓(11層):
2015年7月15日開工——2015年10月5日地下室頂板完成——2015年11月10日四層結構完成——2016年1月2日主體結構封頂——2016年7月15日竣工驗收(計劃)
7#樓(24層):
2015年7月14日開工——2015年9月2日地下室頂板完成——2015年11月11 日八層結構完成——2016年3月20日主體結構封頂(計劃)——2017年元月14日竣工驗收(計劃)
8#樓(24層):
2015年7月14日開工——2015年9月7日地下室頂板完成——2015年11月7日八層結構完成——2016年3月15日主體結構封頂(計劃)——2017年元月14日竣工驗收(計劃)
9#樓(24層):
2015年8月2日開工——2015年10月4日地下室頂板完成——2015年12月2日八層結構完成——2016年4月10日主體結構封頂(計劃)——2017年2月2日竣工驗收(計劃)
說明:因天氣等其他不可抗拒因素,本工程節點與實際完成情況會有些誤差!
建亨·上東城位于上饒市紫陽大道以西,佳利商城斜對面。是北向進出上饒市區的門戶位置。小區的東面是紫陽大道,它是聯系市中心片區的主干道。小區北面是新天佑大道,它是聯系城市西部行政新區、規劃中的辛棄疾公園及東部火車站區域的重要主干道。同時項目處在城東高鐵城心位置,發展前景是不可估量的! 項目總用地面積為9.2萬方、總建筑面積是26.5萬方。項目分南北兩地塊開發,目前我們銷售的是南區,其總占地是4.5萬方、總建是11.8萬方。積率為2.1、建筑密度事25%(即我們小區僅用了1/4的土地建房子)、綠化率是42%(即我們小區用了將近1/2的土地做綠化)。一期銷售的物業類型主要以小高層和高層為主。
